Монолитная фундаментная плита под дом: от подушки до набора прочности

Разбираем плитный фундамент целиком: когда он нужен, какой толщины делать плиту, как подготовить основание, утеплить, заармировать и залить, и считаем бетон и арматуру для плиты 9×10 м.

Плитный фундамент своими руками — это сплошная железобетонная плита под всем домом, которая лежит на уплотнённой подушке из песка и щебня. Плита передаёт вес здания на грунт всей своей площадью, поэтому давление на основание получается в несколько раз меньше, чем под лентой. Статья для тех, кто строит частный дом, баню или гараж и хочет понять каждый слой: от снятия грунта до момента, когда на плиту можно класть стены. Цифры сверены со сводами правил СП 63.13330 (железобетон), СП 22.13330 (основания) и СП 70.13330 (производство работ).

Плитный фундамент в разрезе: грунт, геотекстиль, песчаная и щебёночная подушка, подбетонка, гидроизоляция, ЭППС, плёнка и железобетонная плита с двумя сетками арматуры
Плитный фундамент в разрезе: грунт, геотекстиль, песчаная и щебёночная подушка, подбетонка, гидроизоляция, ЭППС, плёнка и железобетонная плита с двумя сетками арматуры

Что такое плитный фундамент и как он работает

Плита — это фундамент мелкого заложения: её подошва находится на глубине 0,3–0,8 м от поверхности, а не ниже глубины промерзания, как у классической ленты. Работает она за счёт площади. Двухэтажный дом из газобетона вместе с плитой весит порядка 200–250 т. Если разложить эту массу на плиту 9×10 м, получится около 22–28 кПа, то есть 0,22–0,28 кг на квадратный сантиметр. Большинство песков и суглинков выдерживают в 5–10 раз больше, поэтому плиту можно ставить там, где ленту пришлось бы сильно расширять или заглублять.

Второе свойство — жёсткость. Плита армирована сверху и снизу и работает на изгиб в обе стороны. Если грунт под частью дома осядет или поднимется сильнее, плита распределит нагрузку и не даст стенам треснуть. Поэтому её называют «плавающей»: при неравномерных подвижках грунта она смещается целиком, без перекосов.

Третье — плита сразу служит черновым полом первого этажа. В неё можно заложить трубы канализации, водопровода и даже контуры водяного тёплого пола, если плита утеплена снизу.

Когда выбирать плиту, а когда ленту или сваи

Плиту выбирают, когда грунт слабый или неоднородный, грунтовые воды близко, подвал не нужен, а пол первого этажа хочется сделать по грунту. Если грунт плотный, дом лёгкий, а участок с уклоном, выгоднее бывает ленточный фундамент или винтовые сваи.

КритерийМонолитная плитаМелкозаглублённая лентаВинтовые сваи
Слабые и пучинистые грунтыподходит при утеплении и подушкерискованно без расчётаподходит, если сваи до плотного слоя
Высокие грунтовые водыподходитсложно: нужна гидроизоляция и дренажподходит
Подвалнельзяможно сделать цокольнельзя
Пол первого этажаготов сразунужен пол по грунту или перекрытиенужно утеплённое перекрытие
Расход бетонасамый большойв 1,5–2 раза меньшепочти нет
Участок с уклономнужна подсыпка или терраса, при перепаде больше 0,5–1 м невыгодноудобноудобно
Сделать самомуреально, но заливка за один день и нужна техникареальнонужна установка, грунт проверяют пробным вкручиванием

Минусы плиты: большой объём бетона и арматуры сразу, обязательная непрерывная заливка, невозможность подвала и сложность на склоне. Плюсы: надёжность на трудных грунтах, ровный пол и простота технологии — нет высоких опалубок и узких траншей.

Грунты: что узнать до начала работ

До выбора толщины плиты нужно знать, на чём она будет лежать. Минимальные изыскания для частного дома — несколько скважин или шурфов по углам и в центре пятна дома на глубину на несколько метров ниже будущей подошвы, с определением типа грунта, его плотности и уровня грунтовых вод. Делают их геологи, результат — отчёт, по которому конструктор считает плиту.

На что смотрят:

  • Пучинистость. По СП 22.13330 к пучинистым относятся глинистые грунты (глины, суглинки, супеси), пылеватые и мелкие пески при высокой влажности. Замерзая, они увеличиваются в объёме и поднимают всё, что на них лежит. Плиту на таком грунте делают на непучинистой подушке и утепляют снизу и по периметру, чтобы грунт под домом не промерзал.
  • Уровень грунтовых вод. Если вода ближе 1–1,5 м к поверхности, нужен дренаж по периметру, усиленная гидроизоляция и бетон с повышенной водонепроницаемостью. Подробно про отвод воды — в статье об отмостке и дренаже участка.
  • Насыпной грунт и торф. Свежую насыпь и торф под плиту оставлять нельзя: они дают большие и неравномерные осадки. Их вынимают до плотного слоя и заменяют песком, либо ставят плиту на сваи — это решает только конструктор.
  • Однородность. Если под одной половиной дома песок, а под другой глина, осадки будут разными, и плите понадобится больше арматуры или рёбра.

Какой толщины делать монолитную плиту

Толщина плиты зависит от пяти вещей: веса дома, несущей способности и сжимаемости грунта, его неоднородности, расстояния между несущими стенами (чем больше пролёт, тем сильнее изгиб) и сосредоточенных нагрузок — печи, камина, колонн. Поэтому одна и та же плита 250 мм может быть с запасом под каркасный дом на песке и недостаточной под кирпичный на суглинке.

Ориентиры для предварительной оценки (окончательно — по расчёту):

ПостройкаТолщина плиты, ммАрматура в каждой сеткеОт чего зависит выбор внутри диапазона
Гараж, баня, хозблок150–200Ø10–12, шаг 200 ммвес машины или печи, грунт
Каркасный или брусовой дом 1–2 этажа200–250Ø12, шаг 200 ммгрунт, пролёты, лёгкое или тяжёлое перекрытие
Газобетон, 1 этаж200–250Ø12, шаг 200 ммплотность блоков, плиты перекрытия
Газобетон или кирпич, 2 этажа250–300Ø12–14, шаг 150–200 мм, под стенами усилениегрунт, монолитные перекрытия, облицовка кирпичом
Кирпич 2–3 этажа, тяжёлые перекрытия300–400Ø14–16, шаг 150–200 ммтолько по расчёту

Плиту тоньше 150 мм с двумя сетками делать неудобно: между сетками не остаётся места для бетона и вибратора. По СП 63.13330 расстояние между стержнями в плите толщиной больше 150 мм должно быть не больше полуторной толщины плиты и не больше 400 мм, а площадь растянутой арматуры — не меньше 0,1 % сечения. Шаг 200 мм при диаметре 12 мм эти требования выполняет с запасом для плит 200–300 мм.

Рёбра и утолщения

Вместо того чтобы делать всю плиту толстой, под несущими стенами и по периметру устраивают рёбра — утолщения вниз шириной 300–500 мм на глубину 200–400 мм ниже низа плиты. Их армируют каркасами, как ленту. Рёбра повышают жёсткость и экономят бетон, но требуют выемки траншей в подушке и усложняют утепление. Форму рёбер, их армирование и шаг задаёт проект.

Пирог плитного фундамента: слои снизу вверх

СлойТолщинаЗачем нужен
Уплотнённое дно котлована—ровное плотное основание без плодородного слоя
Геотекстиль 150–200 г/м²—не даёт песку уходить в глину и смешиваться с грунтом
Песок крупный или средний200–400 мм, слоямизамена слабого грунта, распределение нагрузки
Щебень гранитный 20–40 или 5–20 мм100–200 ммжёсткий дренирующий слой
Подбетонка B7,5–B1050–100 ммровная чистая площадка для гидроизоляции и арматуры
Гидроизоляция1–2 слоязащита плиты от грунтовой влаги
ЭППС (экструдированный пенополистирол)100–150 мм, иногда 200утепление пола и защита грунта от промерзания
Полиэтиленовая плёнка 200 мкм—удерживает цементное молоко, защищает утеплитель
Железобетонная плита150–400 ммнесущая конструкция

Встречается и упрощённый вариант: песок, щебень, сразу ЭППС, плёнка, плита — без подбетонки. Он дешевле, но раскладывать арматуру и фиксаторы на мягком утеплителе труднее, а гидроизоляцию на щебне легко порвать. Если грунтовые воды высоко, подбетонку лучше не пропускать.

Порядок работ

Работы идут в такой последовательности, и каждый этап должен быть закончен до начала следующего: после заливки исправить подушку или забытую трубу уже нельзя.

Этапы устройства монолитной плиты: подушка, подбетонка с гидроизоляцией, утепление и опалубка, армирование двумя сетками, заливка с вибрированием, уход за бетоном
Этапы устройства монолитной плиты: подушка, подбетонка с гидроизоляцией, утепление и опалубка, армирование двумя сетками, заливка с вибрированием, уход за бетоном
  1. Разметка, снятие плодородного слоя, котлован.
  2. Геотекстиль, песчаная и щебёночная подушка с послойным уплотнением.
  3. Трубы коммуникаций.
  4. Подбетонка, гидроизоляция.
  5. Опалубка и утеплитель по дну и торцам.
  6. Армирование: нижняя сетка на фиксаторах, подставки, верхняя сетка, торцевые хомуты.
  7. Приёмка арматуры, заказ бетона, заливка за один день.
  8. Уход за бетоном, распалубка, проверка горизонта.

Подготовка основания: котлован и подушка

Снимите плодородный слой на всей площади плиты — обычно это 200–400 мм. Котлован делают шире плиты на 0,5–1 м с каждой стороны: там встанет опалубка, а позже — утеплённая отмостка и дренаж. Дно выравнивают и уплотняют виброплитой. Если в дне попались мягкие места, их вынимают и засыпают песком.

Какой песок и щебень нужен для подушки

По СП 22.13330 подушки делают из крупного и среднего песка, мелкий песок не допускается — он плохо уплотняется и сам может пучиниться. Также допустимы щебень, гравий и песчано-гравийная смесь. Песок не должен содержать глины: если сжатый во влажной руке комок держит форму и пачкает ладонь, глины много.

Щебень берут гранитный фракции 20–40 мм, иногда 5–20 мм для верхнего выравнивающего слоя. Известняковый щебень дешевле, но во влажном грунте со временем разрушается.

Как уплотнять

  1. Застелите геотекстиль с нахлёстом полотен 200–300 мм и заведите его на стенки котлована.
  2. Засыпайте песок слоями 150–200 мм. Каждый слой слегка увлажните и пройдите виброплитой 3–4 раза по всей площади, перекрывая проходы.
  3. Толщину слоя не увеличивайте: виброплита массой 80–100 кг уплотняет песок примерно на 200 мм в глубину. Слой 400 мм сверху будет плотным, а снизу останется рыхлым и даст осадку под плитой.
  4. Сверху насыпьте щебень слоем 100–200 мм и тоже уплотните.

После уплотнения на поверхности не должно оставаться следа от ноги глубже 2–3 мм. СП 22.13330 нормирует плотность песка в подушке — не менее 1,65 т на кубометр сухого грунта; на ответственных объектах её проверяют лабораторно.

Коммуникации под плитой

Все трубы, которые проходят сквозь плиту, закладывают до подбетонки. Пробить готовую плиту под трубу 110 мм — долго, шумно и рискованно: можно перерубить рабочую арматуру.

  • Канализацию прокладывают в подушке с уклоном 2 см на метр для труб 110 мм, выпуски выводят вертикально на 150–300 мм выше будущего верха плиты и закрывают заглушками.
  • Ввод водопровода из скважины или колодца идёт ниже глубины промерзания либо в утеплённом коробе и выходит в плиту в гильзе — трубе большего диаметра, чтобы водопровод можно было заменить.
  • Электрический кабель вводят тоже в гильзе.
  • Места выпусков отмечают на схеме с размерами от углов плиты.

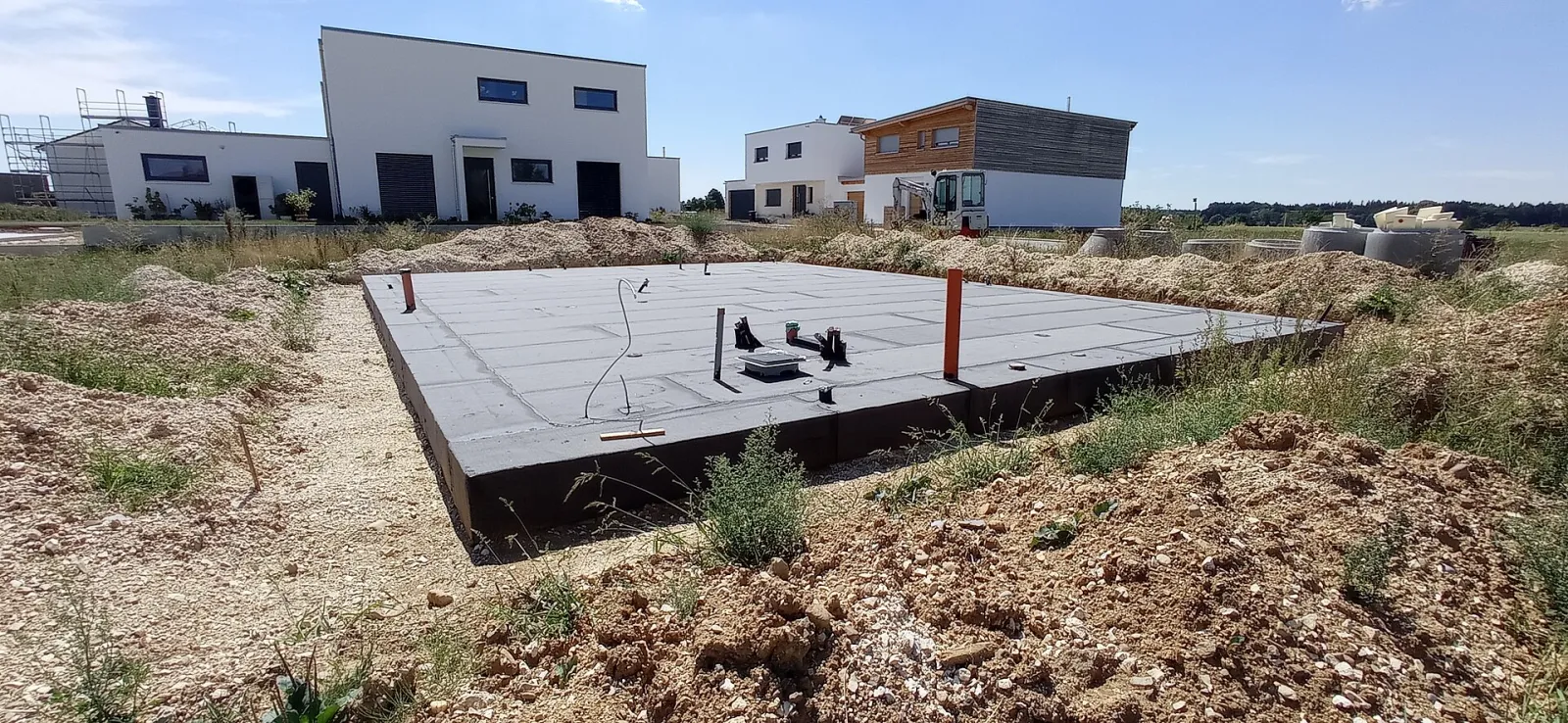

Готовая фундаментная плита дома без подвала: сверху наклеена рулонная гидроизоляция, из бетона выходят заранее заложенные выпуски коммуникаций. Фото: Patrick Oberdörfer, Wikimedia Commons, CC BY-SA 4.0
Готовая фундаментная плита дома без подвала: сверху наклеена рулонная гидроизоляция, из бетона выходят заранее заложенные выпуски коммуникаций. Фото: Patrick Oberdörfer, Wikimedia Commons, CC BY-SA 4.0

Утепление плиты ЭППС

Утепление снизу нужно почти всегда, если дом жилой и отапливаемый. Оно сокращает теплопотери через пол и, что важнее для фундамента, не даёт грунту под домом промерзать. На пучинистом грунте это главный способ защиты плиты мелкого заложения от выпирания: СП 22.13330 прямо допускает не заглублять фундамент ниже промерзания, если предусмотрены теплотехнические меры.

Под плиту годится только экструдированный пенополистирол — ЭППС. Обычный пенопласт под нагрузкой сминается и набирает воду, минеральная вата под плиту не подходит совсем. Для несущего слоя под фундаментной плитой выпускают ЭППС с прочностью на сжатие при 10 % деформации от 300 кПа; для тяжёлых домов берут марки 400–500 кПа. Давление от плиты и дома в 20–30 кПа намного меньше, но утеплитель работает под нагрузкой десятилетиями, и запас нужен на ползучесть.

Толщина под плитой — 100–150 мм для средней полосы, 150–200 мм для северных регионов и для плит с тёплым полом. Кладут в два слоя со смещением швов, чтобы не было сквозных щелей.

Утепление плитного фундамента: ЭППС под плитой и по торцу, горизонтальная «юбка» под утеплённой отмосткой шириной не менее 1 м, дренаж по периметру
Утепление плитного фундамента: ЭППС под плитой и по торцу, горизонтальная «юбка» под утеплённой отмосткой шириной не менее 1 м, дренаж по периметру

Самые холодные места плиты — края и углы. Поэтому торцы плиты утепляют ЭППС толщиной не меньше, чем снизу, а вокруг дома делают утеплённую отмостку: под ней горизонтально укладывают ЭППС 50–100 мм полосой шириной не менее 1 м и не меньше расчётной глубины промерзания. На углах полосу делают шире — до 1,5 м. Утеплённая отмостка отодвигает зону промерзания от края плиты.

Утеплённая шведская плита коротко

УШП — утеплённая шведская плита — это разновидность плиты мелкого заложения, у которой всё утепление сделано заодно с фундаментом. Плиту толщиной около 100 мм с рёбрами по периметру и под стенами заливают в несъёмную опалубку из ЭППС: снизу лежит слой утеплителя 200–300 мм, по краям — Г-образные элементы. В бетон сразу укладывают трубы водяного тёплого пола, и плита становится готовым полом. Подушка и уплотнение — как у обычной плиты, но армирование и рёбра рассчитаны под лёгкие дома: каркасные, брусовые, из газобетона в один-два этажа. Под тяжёлый кирпичный дом УШП не делают. Это отдельная технология со своими узлами, и её лучше брать по готовому проекту.

Гидроизоляция плиты

Гидроизоляция защищает бетон и утеплитель от капиллярной влаги, а при высоких грунтовых водах — от напора воды. Чаще всего её укладывают по подбетонке, под утеплителем:

  • Рулонная наплавляемая битумно-полимерная — основной вариант. При обычных условиях — один слой, при высоком уровне грунтовых вод — два. Продольный нахлёст полотен 80–100 мм, торцевой 150 мм. Края выпускают за пределы плиты на 150–300 мм, чтобы потом завести на торец.
  • Полимерная мембрана — укладывается без огня, швы сваривают горячим воздухом. Дороже, но надёжнее при напорной воде.
  • Плёнка 200 мкм — не гидроизоляция, а разделительный слой. Её кладут поверх ЭППС, чтобы цементное молоко не уходило в швы утеплителя.

Плёнку или рулон на щебень без подбетонки класть нельзя: острые камни прорвут материал при ходьбе по арматуре. Отдельно, уже на готовой плите, под первым рядом стен укладывают отсечную гидроизоляцию — полосу рулонного материала, которая не даёт влаге подниматься в кладку.

Опалубка

Высота опалубки равна толщине плиты плюс подбетонка, если она льётся вместе. Делают её из обрезной доски 25–40 мм, влагостойкой фанеры 18–21 мм или из ЭППС с наружными упорами, который потом остаётся как утепление торца. Снаружи через каждые 0,6–1,0 м ставят подкосы и упоры в грунт: бетонная смесь давит на стенки, и слабая опалубка расходится в момент заливки. По верхней кромке отбивают уровень — по нему выравнивают бетон. Как собрать надёжные щиты, подробно описано в статье об опалубке для фундамента.

Армирование плиты двумя сетками

Плита изгибается то вверх, то вниз: в середине пролёта растянут низ, под стенами — верх. Поэтому по СП 63.13330 плоские плиты армируют продольной арматурой в двух направлениях у нижней и у верхней граней. Арматура — стержни периодического профиля класса А500С или А400.

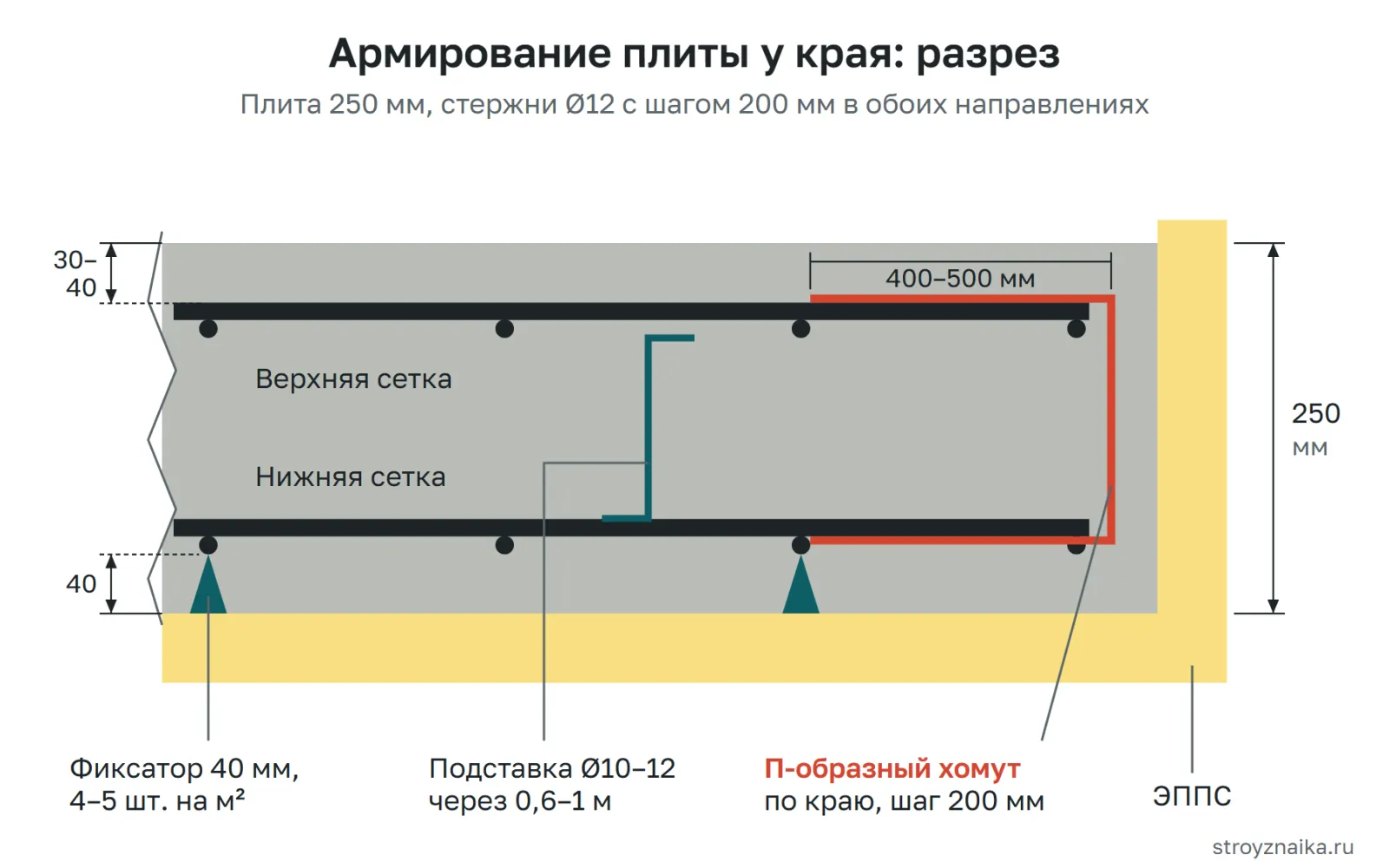

Армирование фундаментной плиты: нижняя и верхняя сетки, защитный слой 40 мм снизу и 30–40 мм сверху, фиксаторы, подставки между сетками и П-образные торцевые хомуты
Армирование фундаментной плиты: нижняя и верхняя сетки, защитный слой 40 мм снизу и 30–40 мм сверху, фиксаторы, подставки между сетками и П-образные торцевые хомуты

Диаметр и шаг

Для частного дома обычно хватает стержней 12 мм с шагом 200 мм в обоих направлениях, в обеих сетках. Под тяжёлые стены, печи и колонны добавляют дополнительные стержни в верхнюю сетку или уменьшают шаг до 150 мм. Диаметр 14–16 мм ставят по расчёту для тяжёлых домов и слабых грунтов. Стержни 8–10 мм в рабочих сетках фундаментной плиты жилого дома не применяют: их используют только для подставок, хомутов и в лёгких плитах под хозпостройки.

Допустимое отклонение шага при вязке — четверть шага, но не больше 50 мм (СП 70.13330). При шаге 200 мм это ±50 мм.

Защитный слой бетона

Защитный слой — расстояние от поверхности бетона до ближайшего стержня. Он защищает сталь от коррозии и даёт арматуре сцепиться с бетоном. Таблица 10.1 СП 63.13330 задаёт минимум для монолитных фундаментов:

  • 40 мм — для нижней арматуры, если под плитой есть бетонная подготовка (подбетонка); этот же минимум действует для конструкций в грунте;
  • 70 мм — если бетонной подготовки нет и плиту льют прямо на песок или щебень;
  • во всех случаях защитный слой не меньше диаметра стержня.

Сверху плиту закрывает пол, и на практике оставляют 30–40 мм. Нижнюю сетку ставят на пластиковые фиксаторы-«стульчики» или бетонные подкладки нужной высоты — по 4–5 штук на квадратный метр. Обрезки кирпича, щебень и деревяшки не годятся: кирпич впитывает воду и крошится, дерево гниёт, и под ними остаётся путь для влаги к стали.

Связь между сетками и торцы

Верхнюю сетку держат подставки — П-образные или Z-образные «лягушки» из арматуры 10–12 мм, их ставят в шахматном порядке через 0,6–1,0 м. Высоту подставки считают так: толщина плиты минус два защитных слоя минус четыре диаметра стержней. Для плиты 250 мм с защитным слоем 40 мм и стержнями 12 мм это 250 − 80 − 48 = 122 мм.

По краю плиты СП 63.13330 требует ставить П-образные хомуты: они связывают концы верхних и нижних стержней и воспринимают кручение у кромки. Хомуты ставят с шагом сетки, длина горизонтальных ножек — обычно 400–500 мм, диаметр — как у рабочих стержней или на один размер меньше.

Стыки и вязка

Стандартный пруток имеет длину 11,7 м. Если плита длиннее, стержни стыкуют внахлёст. Длину нахлёста по СП 63.13330 рассчитывают по классу арматуры и бетона, и она не может быть меньше 250 мм. Для А500С в бетоне B20–B25 при полной нагрузке на стержень расчёт даёт 50–60 диаметров: для Ø12 это 600–720 мм. В одном сечении можно стыковать не больше половины стержней, поэтому стыки соседних прутков разносят по длине.

Сетки вяжут отожжённой вязальной проволокой 1,2–1,4 мм крючком или вязальным пистолетом. СП 70.13330 предписывает крестообразные соединения именно вязать. Арматуру А500С формально можно сваривать (буква «С» означает свариваемую), но прихватки электродом на стройке пережигают стержень, а распространённую А400 из стали 35ГС сваривать нельзя вовсе. Вязка надёжнее и не требует сварщика.

Какой бетон нужен для плиты

СП 63.13330 не допускает для железобетонных конструкций бетон слабее класса B15. Для фундаментной плиты дома обычно берут B20–B25 (по старой маркировке примерно М250–М350). B22,5–B25 — разумный выбор для двухэтажного дома и для плиты с высокими грунтовыми водами.

Кроме класса прочности, в заказе указывают:

  • Водонепроницаемость W4–W6, при близких грунтовых водах W6–W8.
  • Морозостойкость F100–F150: край плиты и цоколь подвергаются замораживанию во влажном состоянии.
  • Подвижность П3 при подаче лотком из миксера, П4 — при подаче бетононасосом.

Объём плиты под дом — 15–30 м³, это три-четыре миксера по 7–9 м³. Такой объём заказывают только с завода: бетономешалкой за день столько не замесить, а перерывы недопустимы. Пропорции для замеса вручную пригодятся для подбетонки и мелких работ — о них в статье как замесить бетон. Миксеры заказывайте с интервалом 40–60 минут и заранее договоритесь о запасной машине.

Заливка плиты пошагово

  1. Подготовьте подъезд: груженый миксер весит 25–30 т. Если он не подъедет к опалубке вплотную, заказывайте бетононасос.
  2. Перед приходом бетона смочите опалубку и подбетонку в жару, проверьте генератор и вибраторы, подготовьте правило или виброрейку.
  3. Подавайте бетон, начиная с дальнего края, и распределяйте его по площади, а не горкой: бетон, сброшенный в одно место и растащенный вибратором, расслаивается.
  4. Уплотняйте глубинным вибратором. По СП 70.13330 шаг перестановки — не больше полутора радиусов действия вибратора (для бытовой булавы диаметром 38–50 мм это 40–60 см), вибратор погружают вертикально и заглубляют в ранее уложенный слой на 5–10 см. Держите его в точке, пока бетон не перестанет оседать, на поверхности не появится блеск цементного молока и не прекратят выходить пузырьки воздуха — обычно 10–30 секунд. Опирать вибратор на арматуру нельзя.
  5. Выравнивайте поверхность по отметкам опалубки правилом или виброрейкой, проверяя уровнем.
  6. Через 2–4 часа, когда по бетону можно пройти, оставляя след 3–5 мм, поверхность затирают, если плита будет черновым полом.

Каждый следующий слой нужно укладывать до начала схватывания предыдущего. Если перерыв всё же случился и бетон схватился, образуется рабочий шов. Для плоских плит СП 70.13330 допускает его по согласованию с проектировщиком в любом месте параллельно меньшей стороне плиты. Продолжать бетонирование можно, когда шов наберёт 1,5 МПа, после очистки его поверхности от цементной плёнки.

Уход за бетоном и сроки

Бетон набирает прочность за счёт химической реакции цемента с водой. Если вода испарится раньше времени, верхний слой станет рыхлым и покроется сеткой трещин. Поэтому СП 70.13330 требует защищать открытую поверхность от испарения сразу после окончания бетонирования и до набора 70 % прочности.

  • Сразу после заливки накройте плиту плёнкой, придавив края.
  • После первых суток уложите под плёнку влагоёмкое покрытие — мешковину или геотекстиль — и держите его постоянно влажным.
  • В жару выше +25 °C периодический полив открытого бетона из шланга по СП 70.13330 не допускается: холодная вода на нагретую поверхность даёт трещины. Нужна именно постоянная влажность под укрытием.
  • Ходить по плите можно после набора 2,5 МПа — в тёплую погоду через 1–3 суток.
  • Боковую опалубку можно снимать, когда бетон набрал 0,5 МПа и держит форму, — при +20 °C это 1–3 суток. Чтобы не сколоть кромки, её обычно оставляют на 5–7 дней.

Ориентировочный набор прочности бетона на портландцементе в зависимости от температуры:

Средняя температура воздуха70 % прочностиМожно начинать стены
+30 °C4–5 сутокчерез 5–7 суток
+20 °C7 сутокчерез 7–10 суток
+10 °C12–14 сутокчерез 2 недели
+5 °C20–28 сутокчерез 3–4 недели
ниже +5 °Cрост почти останавливаетсятолько с прогревом или добавками

Полную проектную прочность бетон набирает к 28 суткам при +20 °C. Стены можно начинать класть при 70 %, потому что нагрузка от дома растёт постепенно, неделями.

Плиту лучше заливать с мая по сентябрь. Если среднесуточная температура ниже +5 °C, а ночью мороз, нужны специальные меры: бетон с противоморозной добавкой, утепление поверхности, прогрев. Замёрзнуть бетон не должен, пока не наберёт хотя бы 40–50 % прочности, а для плиты, которую потом будут увлажнять и морозить, — 70 %. Иначе вода в порах, замерзая, разорвёт структуру, и прочность уже не восстановится. Заливать плиту на промёрзший грунт СП 22.13330 запрещает.

Пример расчёта бетона и арматуры

Посчитаем плиту 9×10 м толщиной 250 мм, армирование — две сетки из стержней А500С Ø12 с шагом 200 мм в обоих направлениях, защитный слой по бокам 40 мм.

Схема расчёта арматуры плиты 9×10 м: число стержней в каждом направлении, длина с учётом защитного слоя, шаг 200 мм, две сетки
Схема расчёта арматуры плиты 9×10 м: число стержней в каждом направлении, длина с учётом защитного слоя, шаг 200 мм, две сетки

Бетон

9 × 10 × 0,25 = 22,5 м³. Добавьте 3–5 % на неровности основания и остатки в лотке и насосе: 22,5 × 1,04 ≈ 23,4 м³. Заказывайте 23,5 м³ — это три миксера по 8 м³ (24 м³). Если есть рёбра, их объём считают отдельно: ширина × глубина × длина.

Рабочая арматура

  1. Длина стержня вдоль стороны 10 м с учётом защитного слоя: 10 − 2 × 0,04 = 9,92 м. Вдоль стороны 9 м: 9 − 0,08 = 8,92 м. Стандартный пруток 11,7 м длиннее, поэтому стыков не будет.
  2. Число стержней длиной 9,92 м: они расставлены поперёк стороны 9 м. (9 − 0,08) / 0,2 = 44,6 — округляем до 45 промежутков, стержней на один больше: 46.
  3. Число стержней длиной 8,92 м: (10 − 0,08) / 0,2 = 49,6 → 50 промежутков → 51 стержень.
  4. Одна сетка: 46 × 9,92 + 51 × 8,92 = 456,3 + 454,9 = 911,2 м. Две сетки: 1822 м.
  5. Каждый стержень режут из целого прутка 11,7 м: на две сетки нужно 2 × (46 + 51) = 194 прутка, то есть 194 × 11,7 = 2270 м. Метр арматуры Ø12 весит 0,888 кг: 2270 × 0,888 ≈ 2016 кг, около 2 т.

Обрезки не пропадают: от каждого прутка остаётся 1,78 м (92 штуки) или 2,78 м (102 штуки). Из них выходят П-образные торцевые хомуты длиной около 1 м: по периметру 38 м с шагом 200 мм нужно 38 / 0,2 = 190 хомутов, а из обрезков получается 92 + 204 = 296 заготовок. Остаток идёт на подставки.

Подставки, фиксаторы и проволока

  • Подставки между сетками через 0,8 м в шахматном порядке: 90 / (0,8 × 0,8) ≈ 140 штук, на каждую около 0,6 м прутка 10–12 мм — из обрезков или ещё 85 м Ø10.
  • Фиксаторы нижней сетки по 4–5 на м²: 90 × 4,5 ≈ 400 штук высотой 40 мм.
  • Вязальная проволока: в двух сетках 2 × 46 × 51 = 4692 пересечения. Если вязать все, на узел уходит около 0,3 м проволоки 1,2 мм (примерно 2,7 г): 4692 × 2,7 ≈ 12,7 кг. С запасом — 13–15 кг.

Расход стали в этом примере — около 22 кг на квадратный метр плиты. Если в проекте выходит заметно меньше 15 или больше 35 кг/м², стоит уточнить у конструктора, почему.

Как проверить качество плиты

  • Горизонт. Нивелиром или лазерным уровнем по углам и серединам сторон. Перепад до 5–10 мм выберет первый ряд кладки на растворе, больше — потребует выравнивающей стяжки или подливки под стены.
  • Геометрия. Длины сторон и диагонали: разница диагоналей прямоугольной плиты 9×10 м не должна превышать 10–15 мм, иначе стены дома встанут с перекосом.
  • Поверхность. Двухметровая рейка: зазоры до 5–8 мм нормальны для чернового пола.
  • Трещины. Тонкие усадочные трещины шириной до 0,2 мм на поверхности безопасны. Сквозные трещины, трещины шириной больше 0,3 мм или идущие от углов к центру — повод позвать конструктора.
  • Звук. Простукивание молотком: глухой звук у кромок означает раковины или недовибрированный бетон.
  • Документы. Сохраните накладные на бетон с классом и паспортом смеси. По желанию можно отобрать кубики при заливке и отдать их в лабораторию на испытание в 28 суток.

Частые ошибки

Правильно и неправильно при армировании плиты: сетка на фиксаторах с защитным слоем 40 мм против арматуры, лежащей на плёнке и обломках кирпича
Правильно и неправильно при армировании плиты: сетка на фиксаторах с защитным слоем 40 мм против арматуры, лежащей на плёнке и обломках кирпича
ОшибкаЧем грозитКак правильно
Песок засыпан одним слоем 300–500 ммосадка подушки, пустоты под плитой, трещиныслои 150–200 мм, увлажнение, 3–4 прохода виброплитой
Подушка из мелкого песка или с глинойпучение и осадка под плитойкрупный или средний песок без глины, щебень
Арматура лежит на плёнке, щебне, кирпичахнет защитного слоя, коррозия стали, отслоение бетонафиксаторы 40 мм с подбетонкой, 70 мм без неё
Одна сетка посередине плитыплита не воспринимает изгиб, трещиныдве сетки у нижней и верхней граней
Нет П-образных хомутов по краюсколы и трещины по кромке плитыхомуты по периметру с шагом сетки
Нахлёст 20–30 диаметров, все стыки в одном местеразрыв по стыку при подвижках грунта50–60 диаметров для А500С, стыки вразбежку
Обычный пенопласт вместо ЭППСсмятие утеплителя, неравномерная осадкаЭППС от 300 кПа при 10 % деформации
Нет утепления периметра и отмостки на пучинистом грунтепромерзание и выпирание краёв плитыутеплённый торец и «юбка» ЭППС шириной от 1 м
Заливка с перерывом на полдняхолодный шов, трещина по немунепрерывная подача, запасной миксер
Бетон без вибрированияраковины, слабый бетон у арматурыглубинный вибратор с шагом 40–60 см
Плиту не укрыли в жарупересушенный слабый верх, сетка трещинплёнка и влажное укрытие до 70 % прочности
Забытые выпуски коммуникацийсверление плиты, перебитая арматурасхема вводов и закладка до подбетонки
Нет отмостки и водостокаразмокание грунта по периметру, пучениеотмостка 0,8–1,2 м с уклоном от дома и отвод воды с кровли

Когда нужен конструктор или бригада

Позовите специалиста, если:

  • грунт пучинистый, слабый, насыпной, есть торф или грунтовые воды ближе 1 м — плиту должен рассчитать конструктор по данным изысканий;
  • дом тяжёлый: кирпич, монолитные перекрытия, два-три этажа, мансарда с тяжёлой кровлей;
  • участок с уклоном больше 0,5 м по пятну дома;
  • в плите нужны рёбра, приямки, утолщения под печь или колонны;
  • заливка выпадает на холодное время.

Своими силами реально сделать подушку, коммуникации, утепление, опалубку и вязку арматуры. На день заливки нужна бригада минимум из четырёх человек: один принимает бетон, двое распределяют и вибрируют, один выравнивает.

Частые вопросы

Какой минимальной толщины может быть фундаментная плита?

Под жилой дом — не меньше 200 мм: тоньше трудно разместить две сетки с защитным слоем и проработать бетон вибратором. Под гараж, баню или хозблок на хорошем грунте делают 150–200 мм. Точное значение зависит от веса постройки и грунта.

Что лучше для дома из газобетона — плита или лента?

Газобетон плохо переносит неравномерную осадку и трескается, поэтому жёсткая плита для него удобна, особенно на суглинках и при высоких грунтовых водах. На плотных песках и сухом участке лента часто выходит дешевле. Решают грунт и вес дома, поэтому сравнивают оба варианта по расчёту.

Нужно ли утеплять плитный фундамент?

Для отапливаемого дома — да: ЭППС 100–150 мм снизу и по торцам сокращает теплопотери через пол и не даёт грунту под плитой промерзать. На пучинистом грунте без утепления плита мелкого заложения рискует выпиранием по краям. Не утепляют только плиты под холодные постройки на непучинистом песке.

Сколько должен выстояться фундамент-плита перед кладкой стен?

Стены начинают, когда бетон набрал около 70 % прочности: при +20 °C это 7–10 суток, при +10 °C — около двух недель, в холод дольше. Полную прочность бетон набирает к 28 суткам. Всё это время плиту держат под влажным укрытием.

Можно ли залить плиту частями?

Лучше залить целиком за один день. Если площадь большая или подъезд позволяет подать только часть бетона, рабочий шов по СП 70.13330 допускается в плоской плите параллельно её меньшей стороне — по согласованию с конструктором. Продолжают бетонирование после очистки шва, когда старый бетон наберёт 1,5 МПа.

Сколько арматуры нужно на плитный фундамент 10×10 м?

При толщине 250 мм и двух сетках из Ø12 с шагом 200 мм в сетках будет около 2024 м стержней, это примерно 1,8 т. С учётом нарезки из прутков 11,7 м к закупке — около 2,1 т, плюс подставки и 13–15 кг вязальной проволоки. Бетона — около 26 м³ с запасом.

Нужна ли отмостка вокруг плитного фундамента?

Нужна. Отмостка отводит дождевую воду от края плиты, а утеплённая отмостка ещё и защищает грунт у края от промерзания. Без неё вода с кровли размачивает грунт по периметру, и зимой он пучится сильнее всего именно там.

Можно ли армировать плиту одной сеткой?

Для плиты дома — нет. Плита изгибается в обе стороны, и одна сетка посередине почти не работает ни на растяжение снизу, ни сверху. Одной сеткой армируют только тонкие стяжки, отмостки и бетонные полы по грунту, а не несущие фундаменты.

Можно ли сваривать арматурную сетку вместо вязки?

СП 70.13330 предписывает соединять пересечения стержней вязкой проволокой. Арматура А400 из стали 35ГС к сварке не допускается, а у свариваемой А500С прихватки электродом на стройке пережигают стержень. Вязка проще и надёжнее.

Информация в статье справочная. Перед работами сверяйтесь с инструкциями производителей материалов и действующими нормами, сложные и опасные работы доверяйте специалистам.
